Отчет со стройки. Сентябрь, 2026
16.10.2026 г.

Новости со стройки FREEDOM

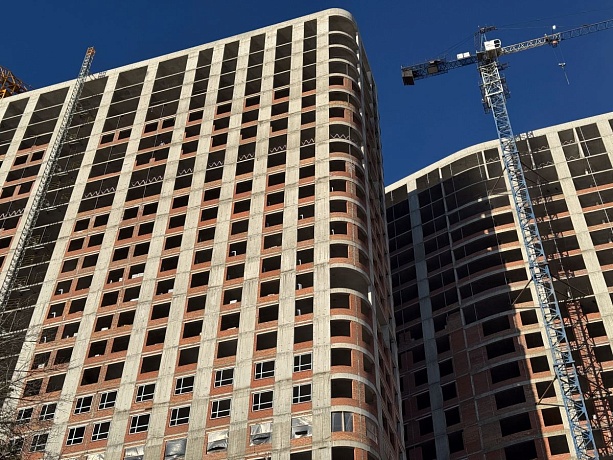

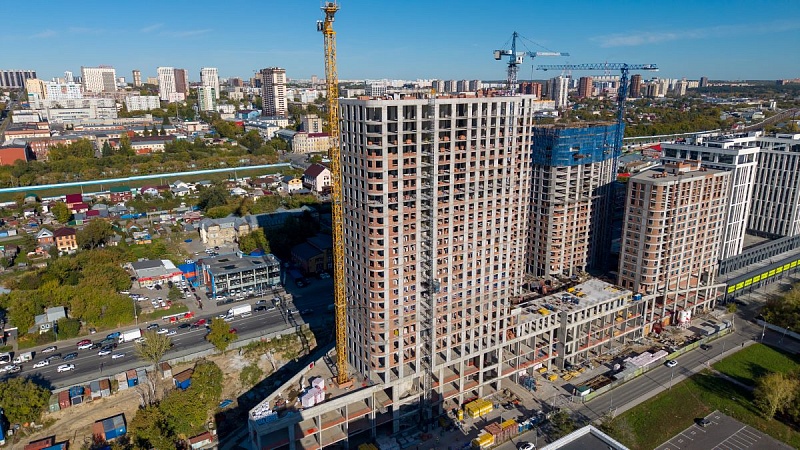

Блок А: монолитный каркас выполнен до 24 этажа, начались работы на кровле. Параллельно идут фасадные и кладочные работы.

Блок Б: монолитный каркас завершён, продолжаются работы с фасадом, кладкой и кровлей.

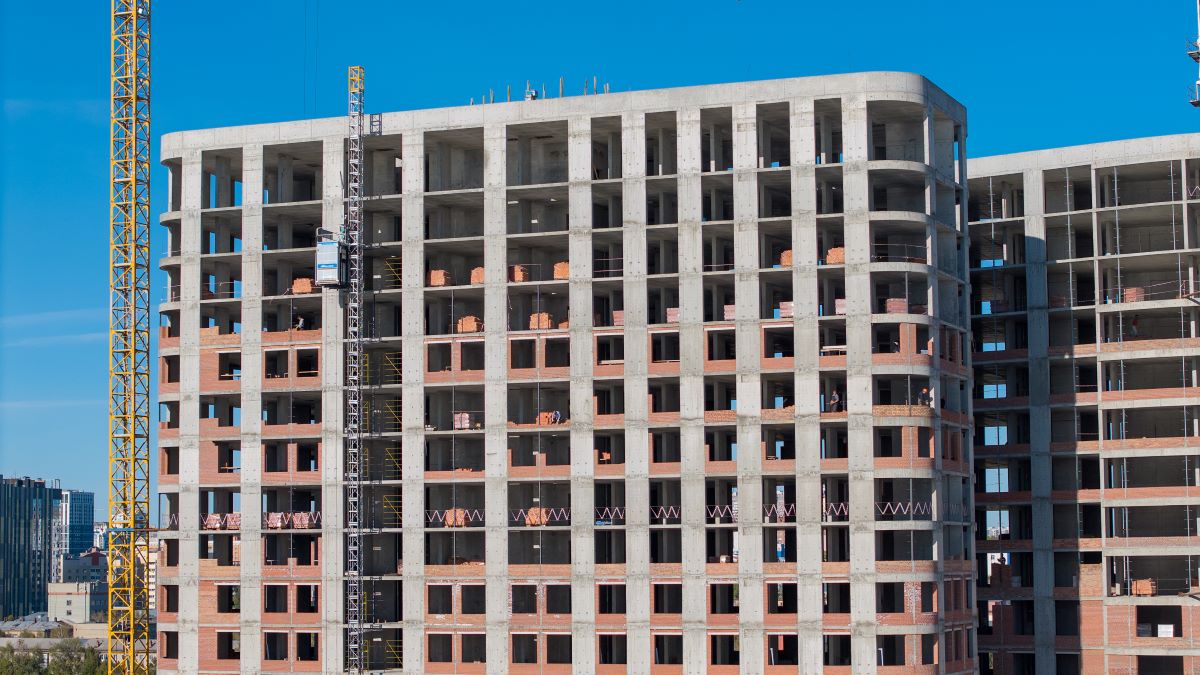

Блок В: каркас уже выполнен до 19 этажа, сейчас строители работают на 20-м. Параллельно монтируют фахверки и инженерные элементы, ведут кладку наружных стен.

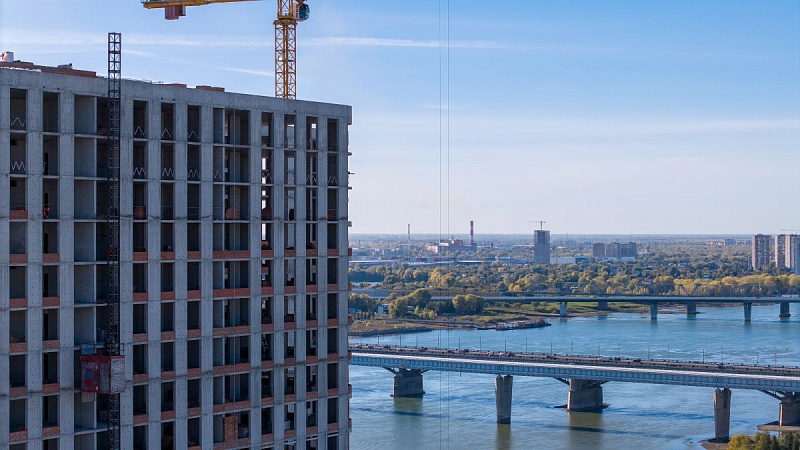

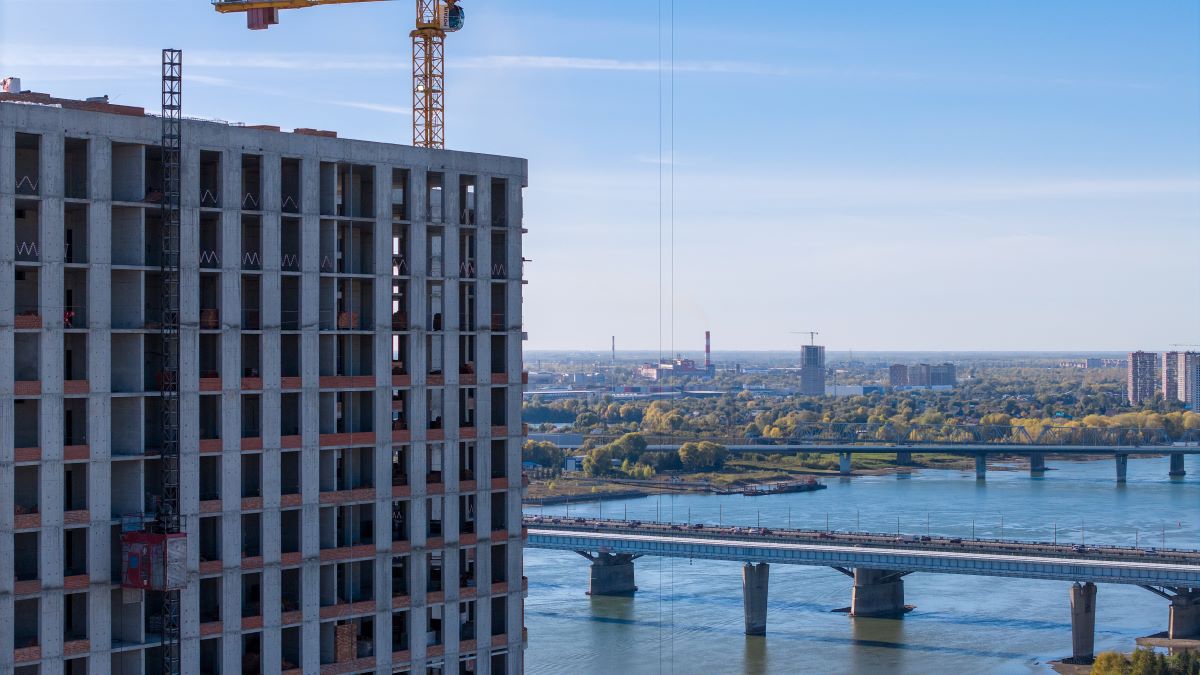

Блок Г: здесь работы продвинулись ещё дальше — завершены каркас, фахверки, кровля и основные инженерные системы. Уже монтируются окна, идут электромонтажные и штукатурные работы.

Также БС2, БС3 и БС4 полностью прошли этап монолитного каркаса.

FREEDOM растёт буквально на глазах.
